浙江首座超高压变电站成功“换心” 增强杭州西部供电能力
2022-02-10 19:35:26   来源:中新网浙江

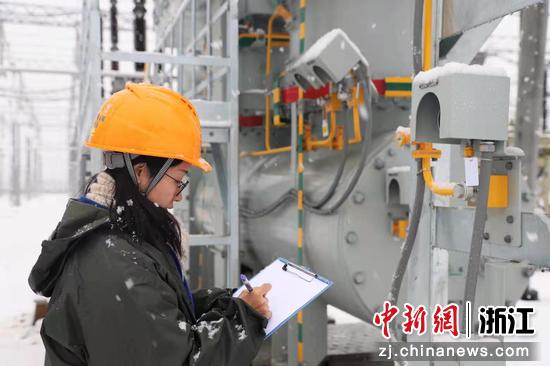

国网浙江超高压公司运检人员雨雪天不停歇,开展设备投运前准备工作。 赵玉瑶供图国网浙江超高压公司运检人员雨雪天不停歇,开展设备投运前准备工作。 赵玉瑶供图

  中新网浙江新闻2月10日电(张煜欢 刘海山 张宇)近日,浙江首座500千伏变电站——瓶窑变电站4号主变顺利通过24小时试运行,标志着瓶窑变电站主变增容改造工程首台主变压器(下称主变)改造工作顺利完成。本次改造完成后,瓶窑变电站整体变电容量从2250兆伏安提升至2700兆伏安,有效增强杭州西部电网供电能力。

  瓶窑变电站自1987年投运至今已有35年,承担着杭州市余杭区和临安区的城市供电,覆盖杭州未来科技城、钱江经济技术开发区、临安青山湖创新科教基地等重要供区负荷供给任务,同时与6座500千伏变电站、7座220千伏变电站相连,是浙北地区重要的枢纽变电站,被誉为浙电“山海关”。

  瓶窑变电站3台主变运行时间最长达30年,存在运行年限长、设备老旧等隐患。2021年8月,瓶窑变电站正式启动“换心”工程,拟将站内3台75万千伏安变压器全部更换为120万千伏安变压器。整体改造完成后,瓶窑变电站变电容量将达到3600兆伏安,可满足50余万户居民的用电需求,有效解决杭州西部地区高峰时期的电力缺口。

  为了不影响供电,本次改造采用轮停改造方式,始终保持瓶窑变电站至少2台主变处于运行状态,保障该站供电容量充足。

500千伏瓶窑变电站4号主变扩建施工现场。 赵玉瑶供图500千伏瓶窑变电站4号主变扩建施工现场。 赵玉瑶供图

  “轮停改造存在电网接线复杂、新老设备交替施工、近电作业风险集中等困难,给现场安全管控带来不小挑战。”现场安全员任宏介绍,为了保证作业安全,该公司重点加强吊机、挖机、混领土搅拌车等施工器具的安全监护,提前做好安全风险评估与预控,科学编排改造方案与运维保障方案,把现场施工作业风险与电网运行风险降到最低。

  “我们还创新采用‘色标二维码’,对各类作业现场进行分色分区管理,有效防范工作人员误入带电间隔,提升了现场安全监督成效。”任宏介绍。

  本次改造工程正值春节保电关键时期,国网浙江超高压公司杭州运检中心承担着杭州地区4座重点保电变电站、5条高风险线路的保电任务,同时叠加疫情防控、防御雨雪冰冻灾害,500千伏乔潮、乔涌线升高改造,以及配合白鹤滩-浙江特高压直流工程施工等工作,这给原本就时间紧、任务重的“换心”工程增添了新的难度。为了保障4号主变按期投运,该公司运检人员春节期间连续作业,高质量做好设备验收调试、投产准备等工作。

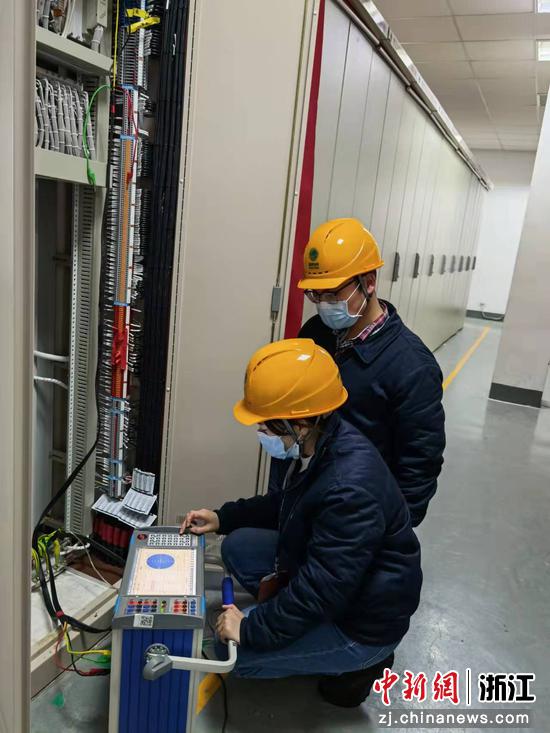

国网浙江超高压公司运检人员开展设备调试。 赵玉瑶供图国网浙江超高压公司运检人员开展设备调试。 赵玉瑶供图

  “电网设备检修计划牵一发动全身,如果4号主变不能按期投运,整个浙江电网的运行方式和检修计划都要做出相应调整。”现场负责人章建欢说。

  2月6日至8日,国网浙江超高压公司杭州运检中心20余名运检人员不分昼夜、连续作业,提前完成5011、5022开关短引线保护启动及相关设备调试工作,确保了4号主变提前具备试运行条件,为4号主变如期投运,以及瓶窑变电站后续检修计划的顺利实施提供了可靠保障。(完)
