国网浙江上虞:主变扩容促发展 角差消除保供电
2025-10-19 10:39:12   来源:中新网浙江

  中新网浙江新闻10月18日电 (张益聪 王俊磊)“本次改造涵盖土建施工与大型吊装作业,施工难度高、安全风险点多。”近日,浙江省绍兴市上虞区35千伏码头主变压器造工程正式启动,现场负责人潘狄表示,工程旨在实现主变扩容与角差消除的双重目标。

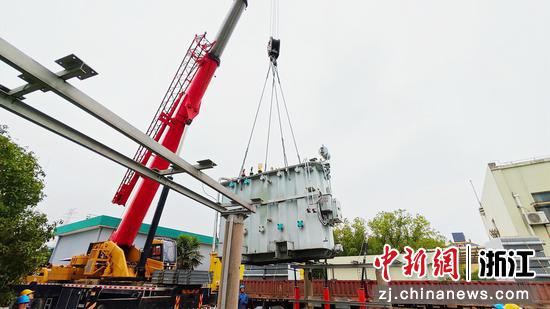

近日,上虞区35千伏码头主变压器造工程启动现场。王俊磊 供图

  近日,上虞区35千伏码头主变压器造工程启动现场。王俊磊 供图

  上述变电站已经服务了24年,扩容后将以其更高的电网灵活性与供电可靠性,为区域发展注入强劲动能。同时,通过消除角差,即缩小电量传感器两次电量向量的相位差,将减小配网线路在迎峰期间的失电风险。

  工程所在的码头变电站位于盖北重负荷区域,投运已久。近年来,该区域主变渗漏油等现象偶有发生,现有变压器容量也已无法满足日益增长的负荷需求,主变改造迫在眉睫。

  “由于站内两台主变高压侧进线分别引自220千伏虞北变与110千伏盖北变,导致主变间存在角差,无法并列运行。”潘狄表示,此次改造通过调整主变接线方式,将显著提升电网运行方式的灵活性,为区域供电可靠性提供更强保障。

  为确保改造顺利推进,国网绍兴市上虞区供电公司抽调技术骨干组建专项工作组,多次开展现场踏勘与复勘,科学编制施工方案。该公司多部门协同配合,全面论证改造方案可靠性,排查施工过程中可能出现的隐患,并制定详尽的应急预案,全力保障改造过程安全可控。

  本次改造主要分为四个阶段推进:旧主变及附件拆除、主变基础土建施工、新主变及附件进场安装,以及新主变试验与投运。“作业过程中必须严防误入带电间隔、高空坠落和物体打击等风险。”潘狄表示,吊装过程中,指挥与监护人员务必尽职尽责,确保电气安全距离符合要求。

  按计划,这项改造工程正稳步推进中,预计将历时56天。接下来,国网绍兴市上虞区供电公司将聚焦安全、质量与进度,严格落实验收规范,并以此为契机,系统总结全过程经验,打磨标准化作业流程,将本次改造的宝贵经验转化为后续110千伏主变更换工作的实战指南,为区域经济高质量发展打下坚强电网基础。(完)
